ЖК «Невский»
Девятиэтажный дом на 60 квартир, площади от 50 до 88 м².
Тверь, ул. Коминтерна, д. 21
ВизуализацияДом со стороны улицы
ВизуализацияНижние этажи и входная зона
ВизуализацияДом и придомовая территория с высоты
ВизуализацияДом с угла квартала
ВизуализацияДетская площадка во дворе
ВизуализацияВходная группа
ВизуализацияФасад крупным планом: светлые панели и балконные ограждения
ВизуализацияДом в окружении соседней застройки, вид с высоты
Планировки

Планировка однокомнатной квартиры, вариант 1
Планировка однокомнатной квартиры, вариант 2
Планировка однокомнатной квартиры, вариант 3
Планировка двухкомнатной квартиры, вариант 1

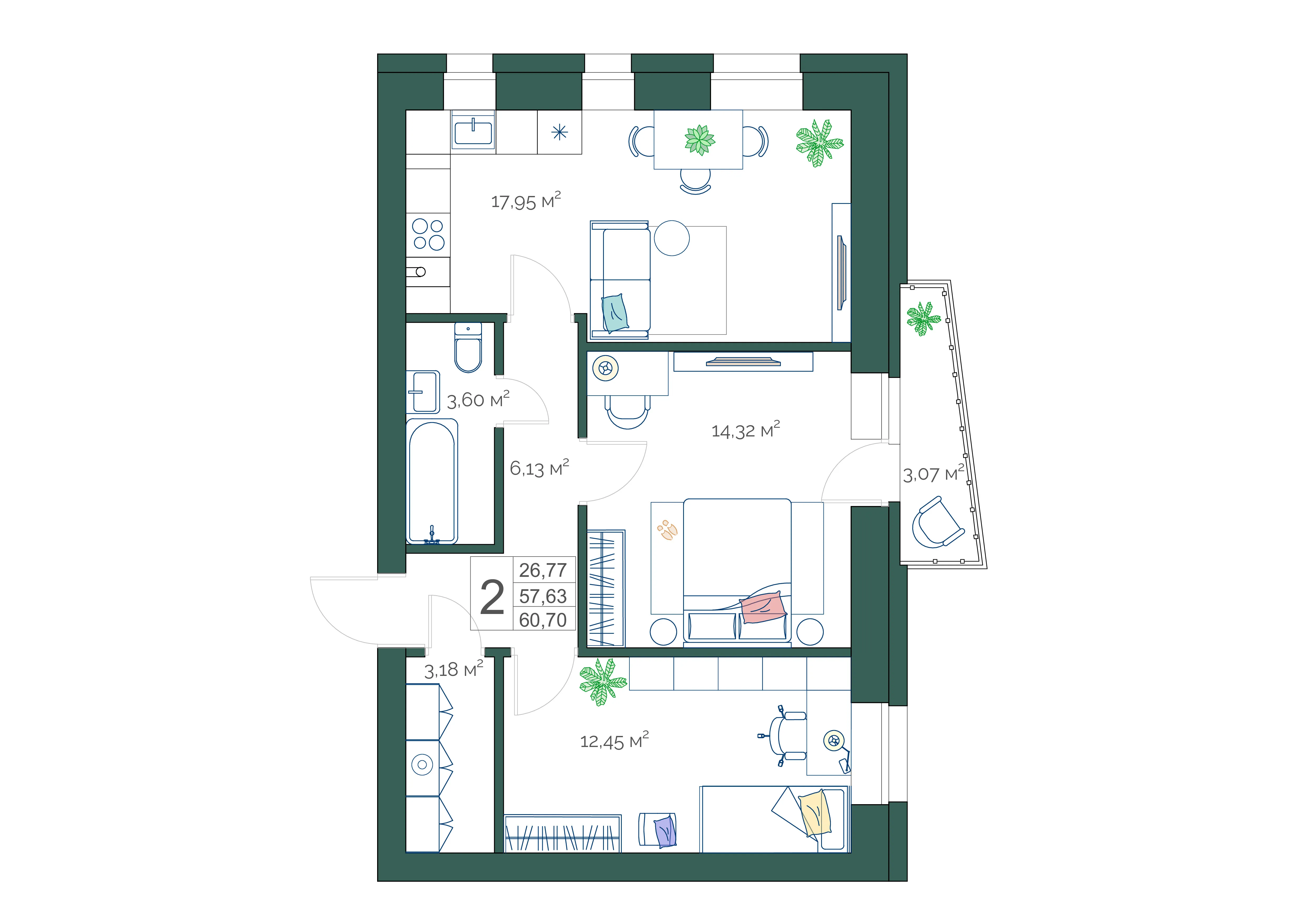

Планировка двухкомнатной квартиры, вариант 2
Планировка двухкомнатной квартиры, вариант 3

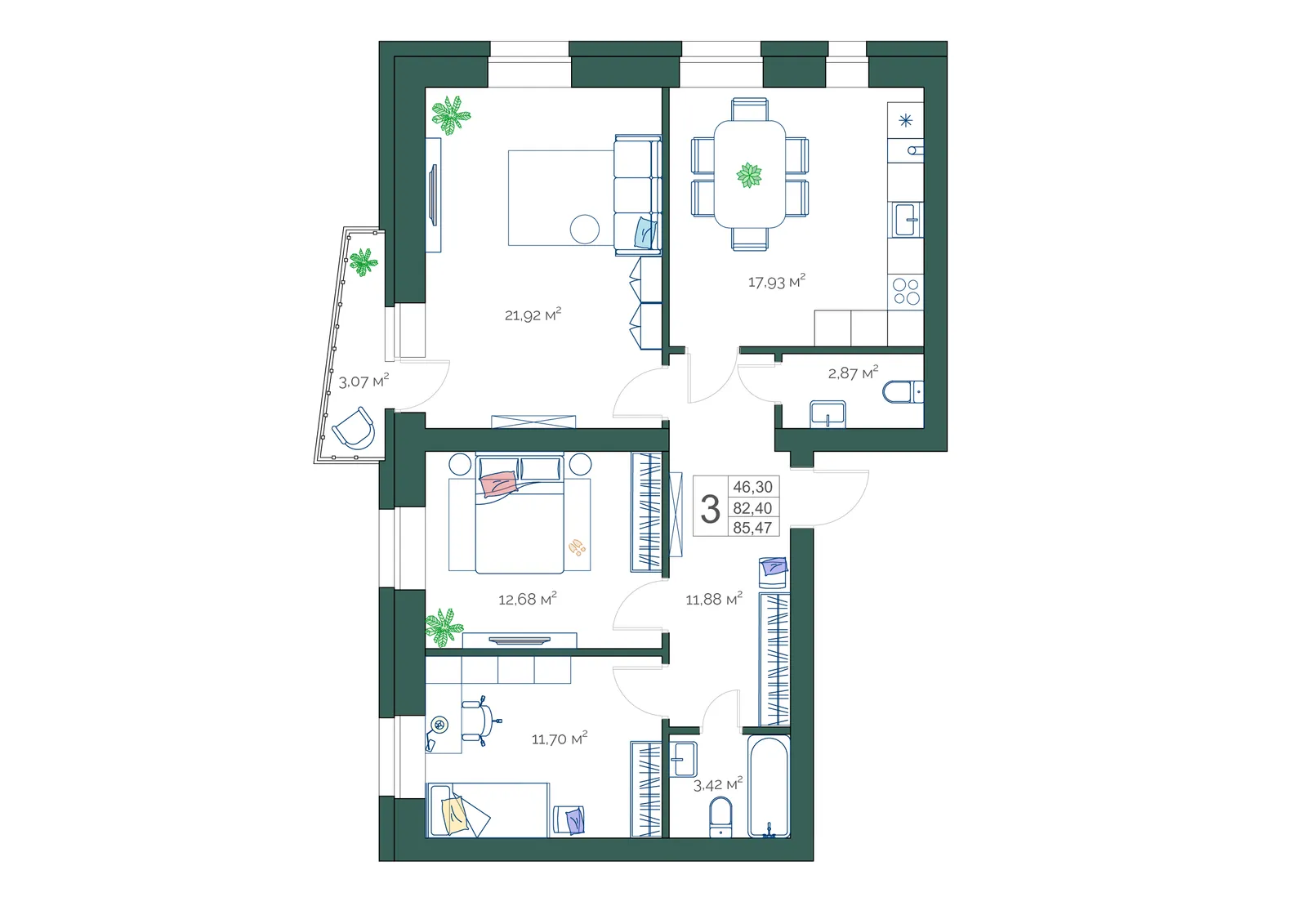

Планировка трёхкомнатной квартиры, вариант 1
Планировка трёхкомнатной квартиры, вариант 2
Характеристики
- Тип
- Многоквартирный дом
- Класс
- Бизнес
- Этажей
- 9
- Квартир
- 60
- Площади
- 50–88 м²
- Начало строительства
- 2024
- Срок сдачи
- Декабрь 2026
- Технология
- Кирпичные стены 760 мм: кирпич, базальтовый утеплитель, вентилируемый фасад из керамогранита
График работ
Плановые сроки по проектной документации. Отметки показывают, где стройка должна быть по графику, — это не отчёт о принятых работах. Сроки указаны по месяцам.
20252026
сегодня

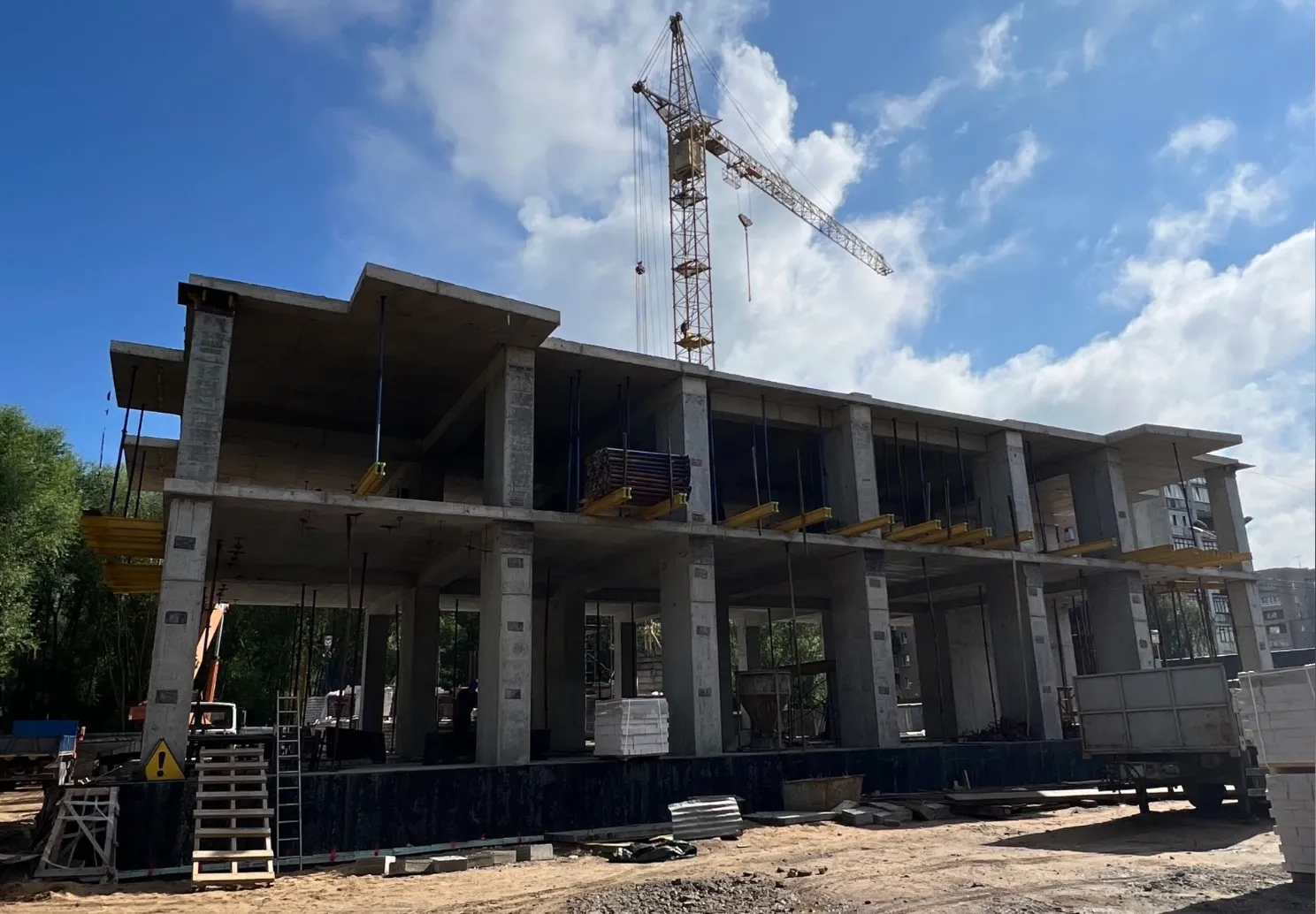

- Земляные работы, котлованфевраль 2024 г. — март 2024 г.По графику завершён

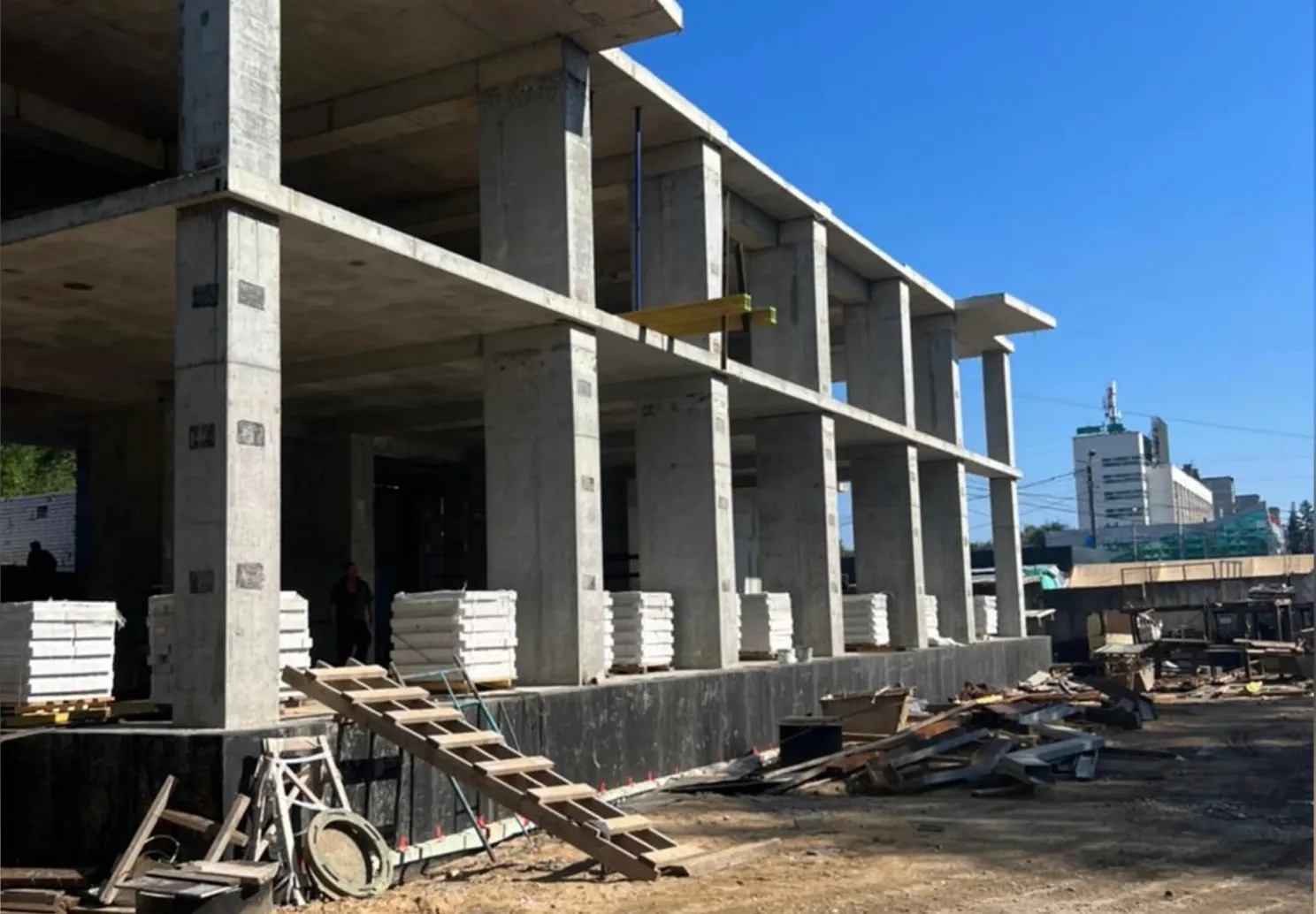

- Монолит: фундамент, стены, перекрытия, колонны (цоколь, 1 и 2 этажи)март 2024 г. — август 2024 г.По графику завершён

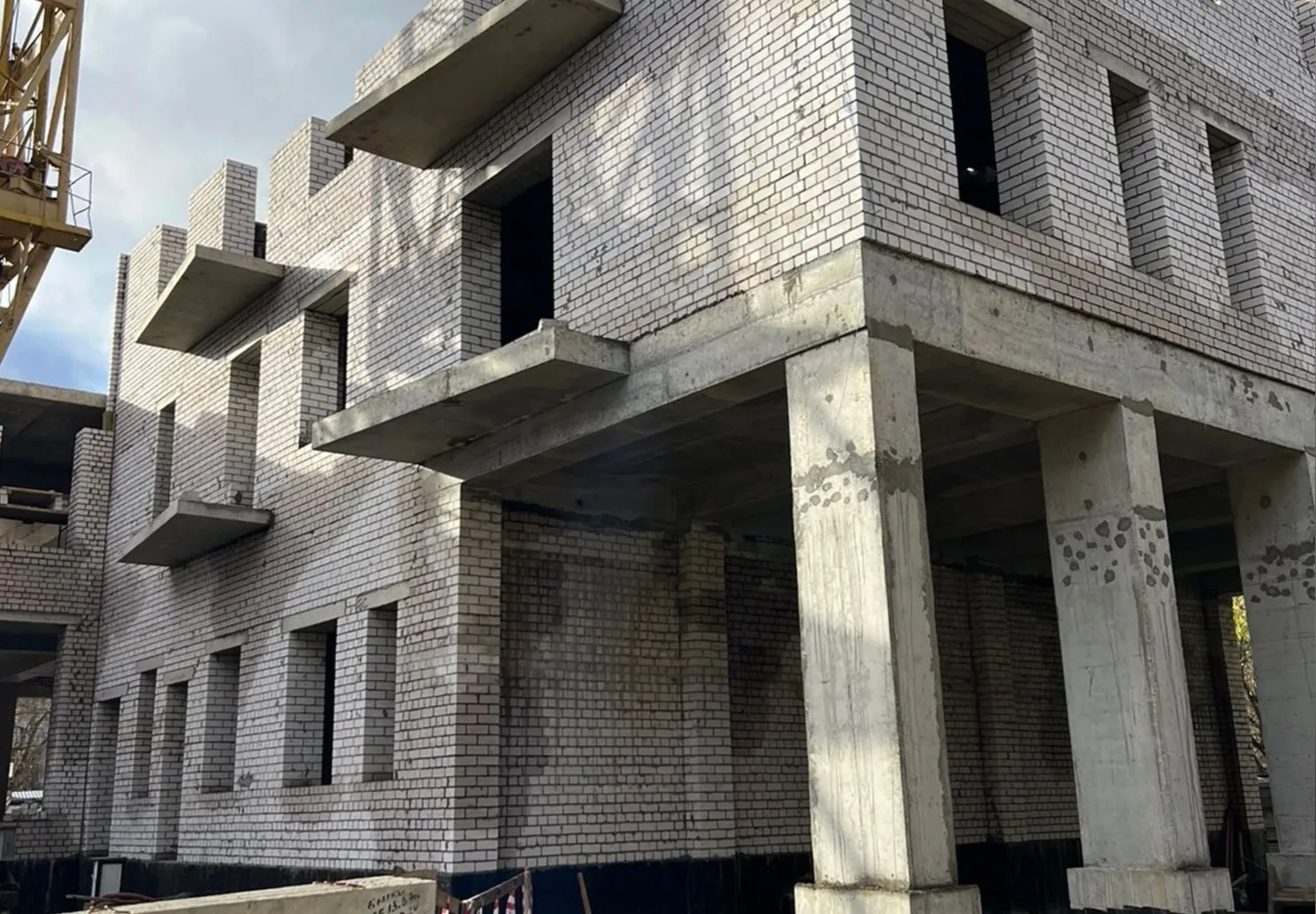

- Кирпичная кладка стен и перегородок, монтаж сборных перекрытий (1–9 этажи, парапет)август 2024 г. — июль 2025 г.По графику завершён
- Внутренние инженерные сети: дымоходы, электрика, газ, вода, канализацияапрель 2025 г. — май 2025 г.По графику завершён
- Наружные инженерные сетииюль 2025 г. — июль 2026 г.По графику завершён
- Заполнение оконных проёмов и витражиянварь 2026 г. — сентябрь 2026 г.По графику идёт

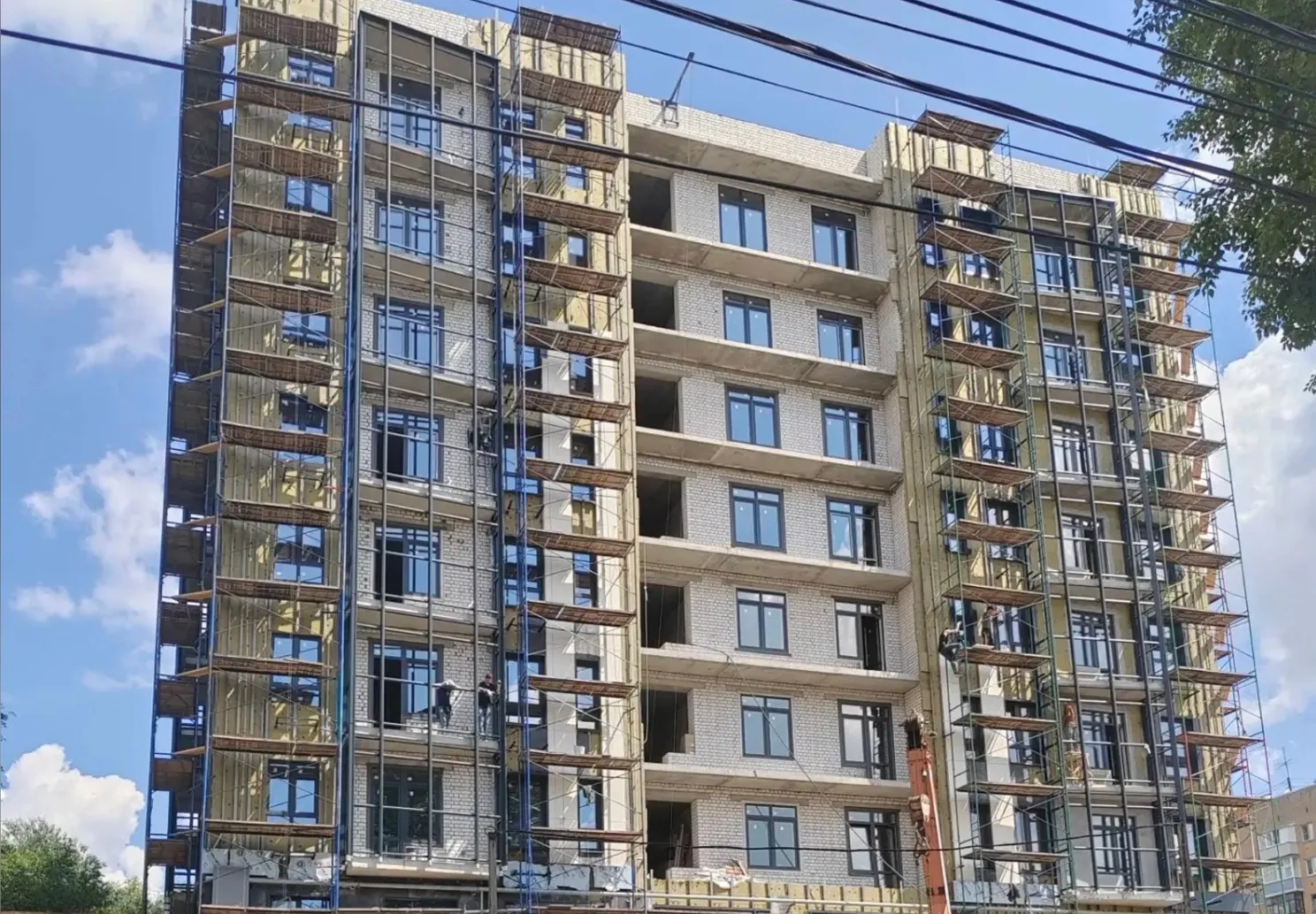

- Вентилируемый фасадфевраль 2026 г. — октябрь 2026 г.По графику идёт
- Отделка мест общего пользованиямай 2026 г. — ноябрь 2026 г.По графику идёт
- Благоустройствосентябрь 2026 г. — октябрь 2026 г.По графику идёт

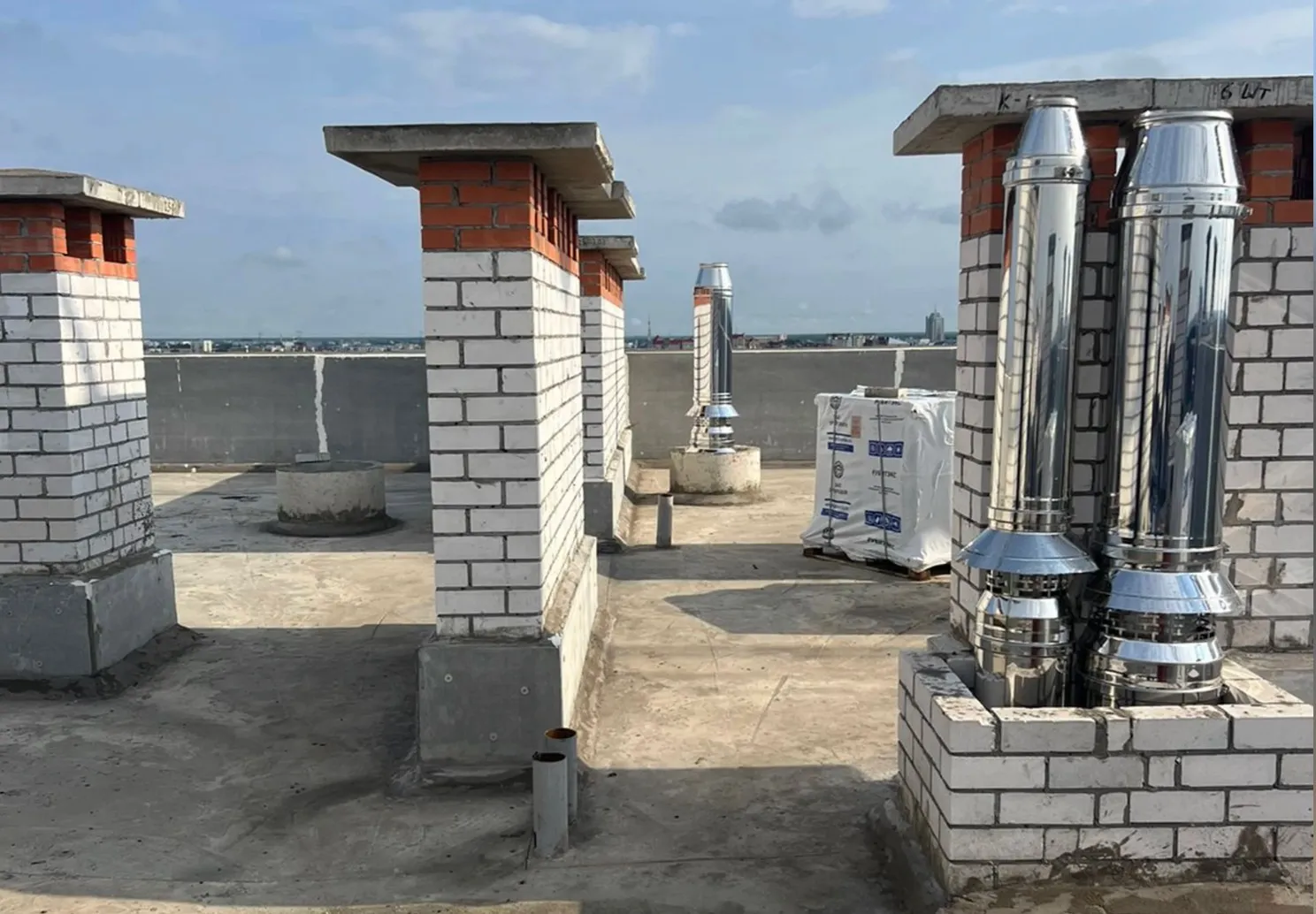

- Отоплениесентябрь 2026 г. — ноябрь 2026 г.По графику идёт

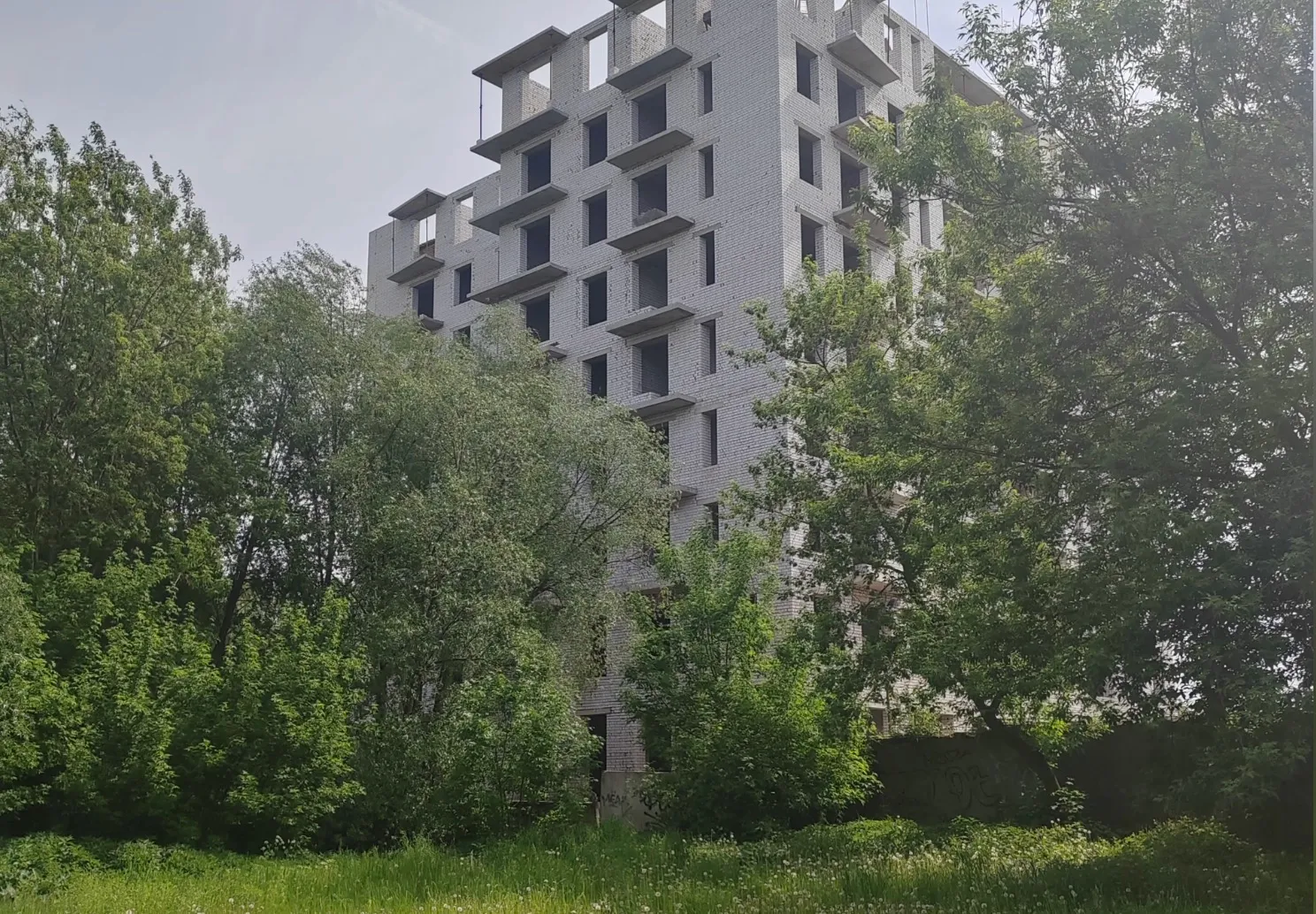

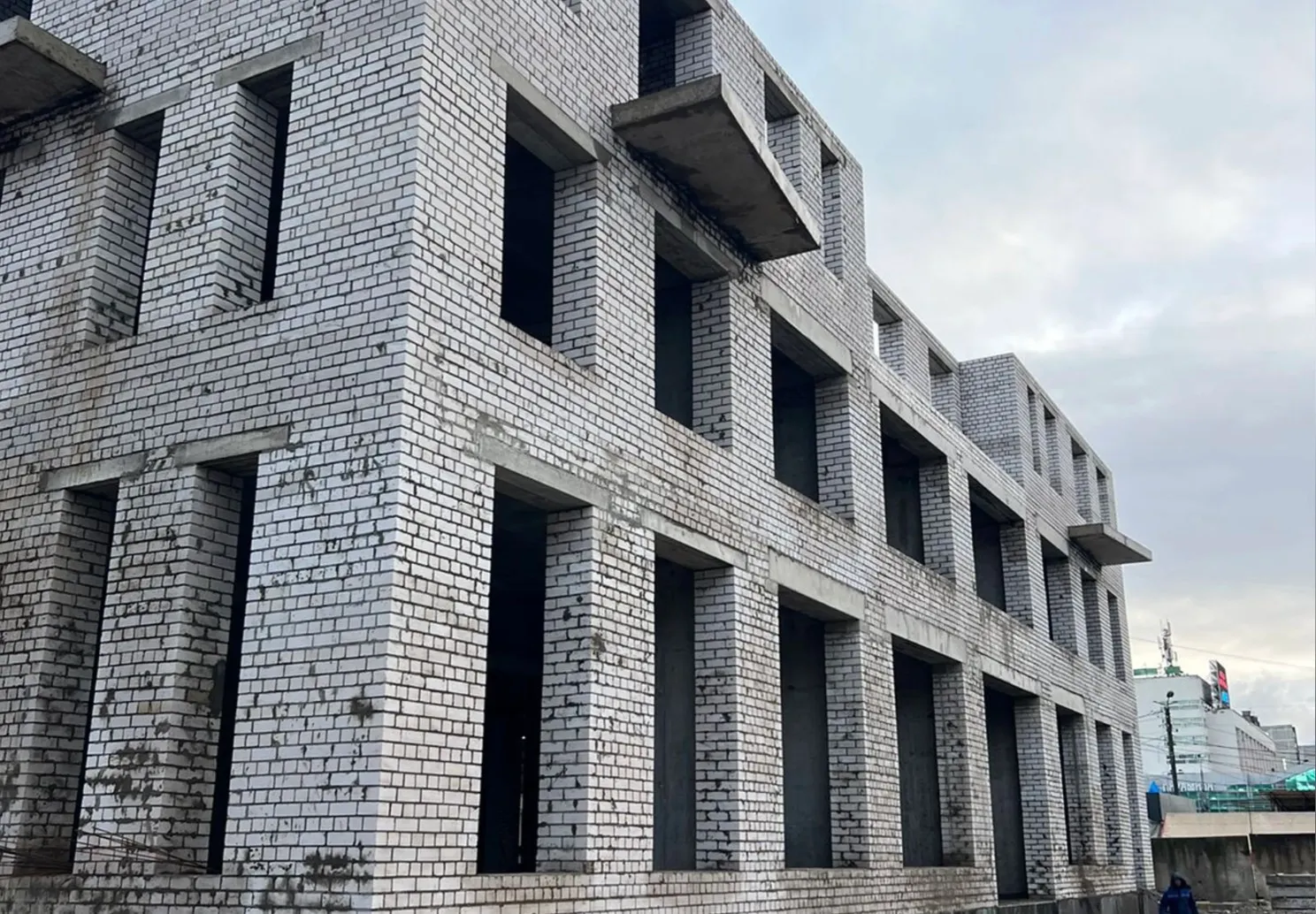

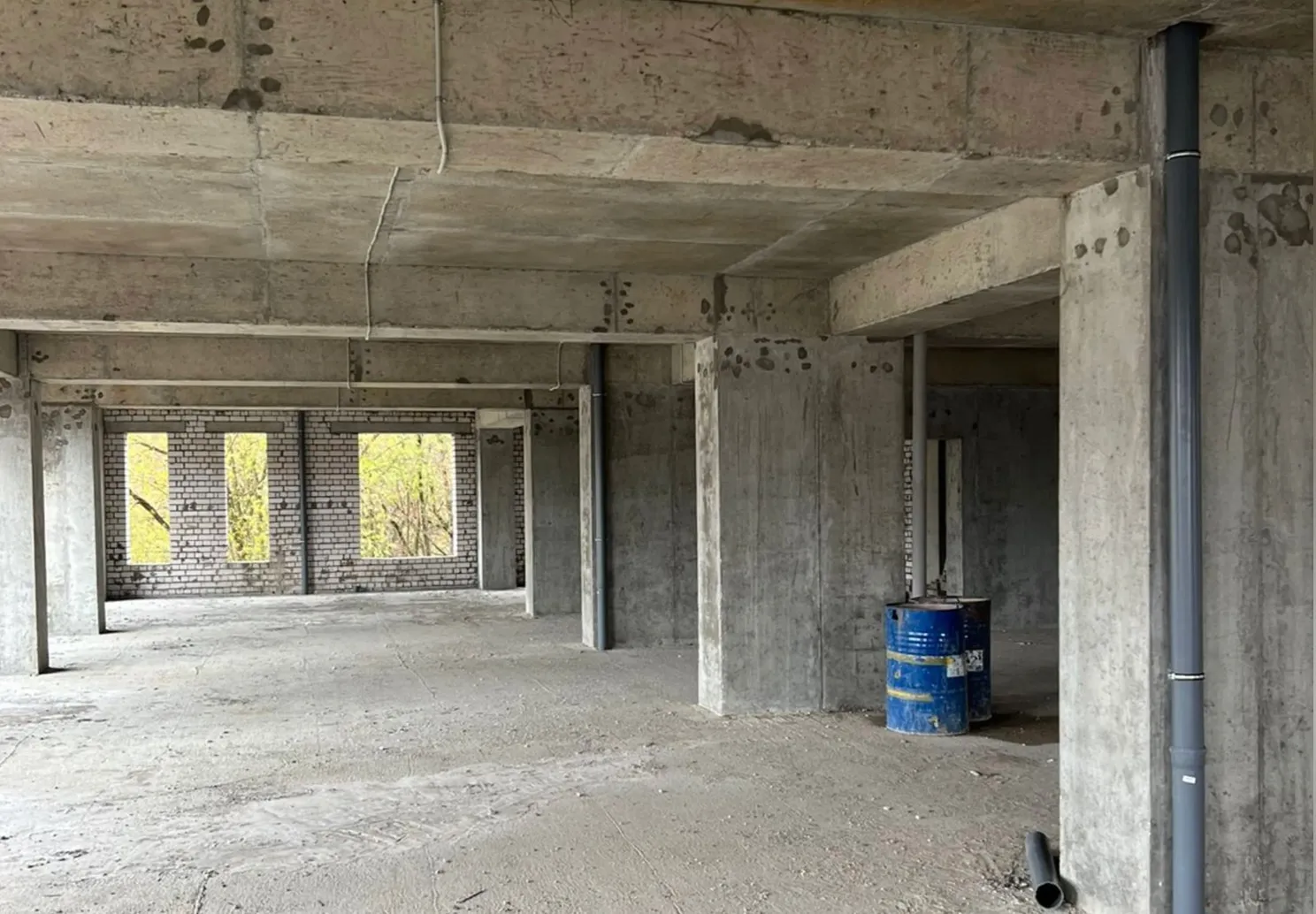

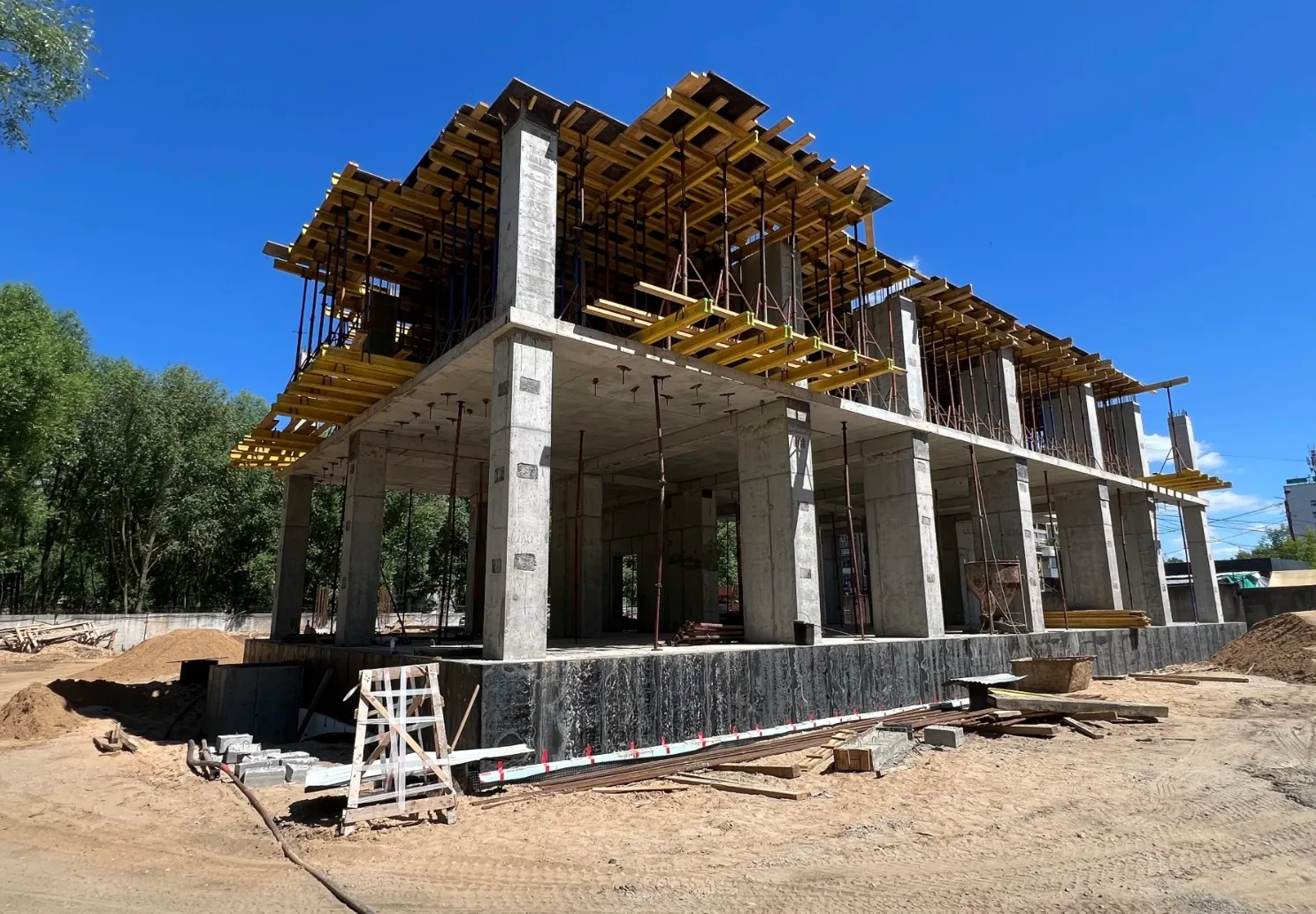

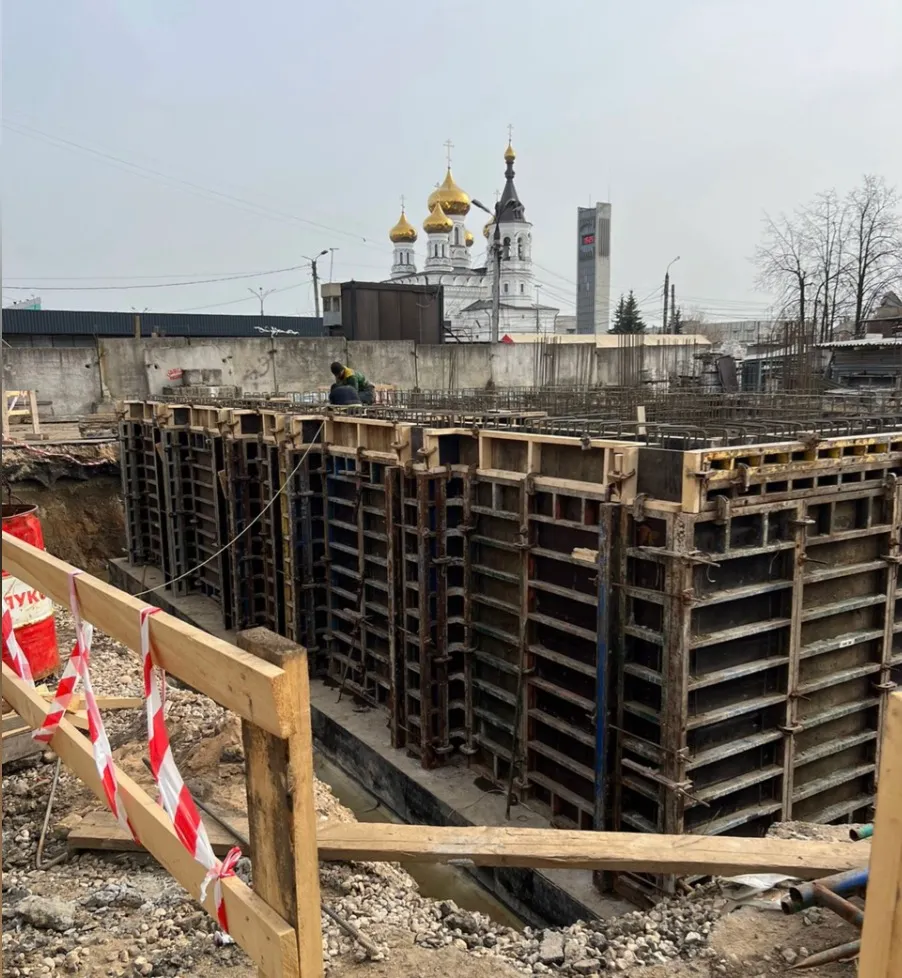

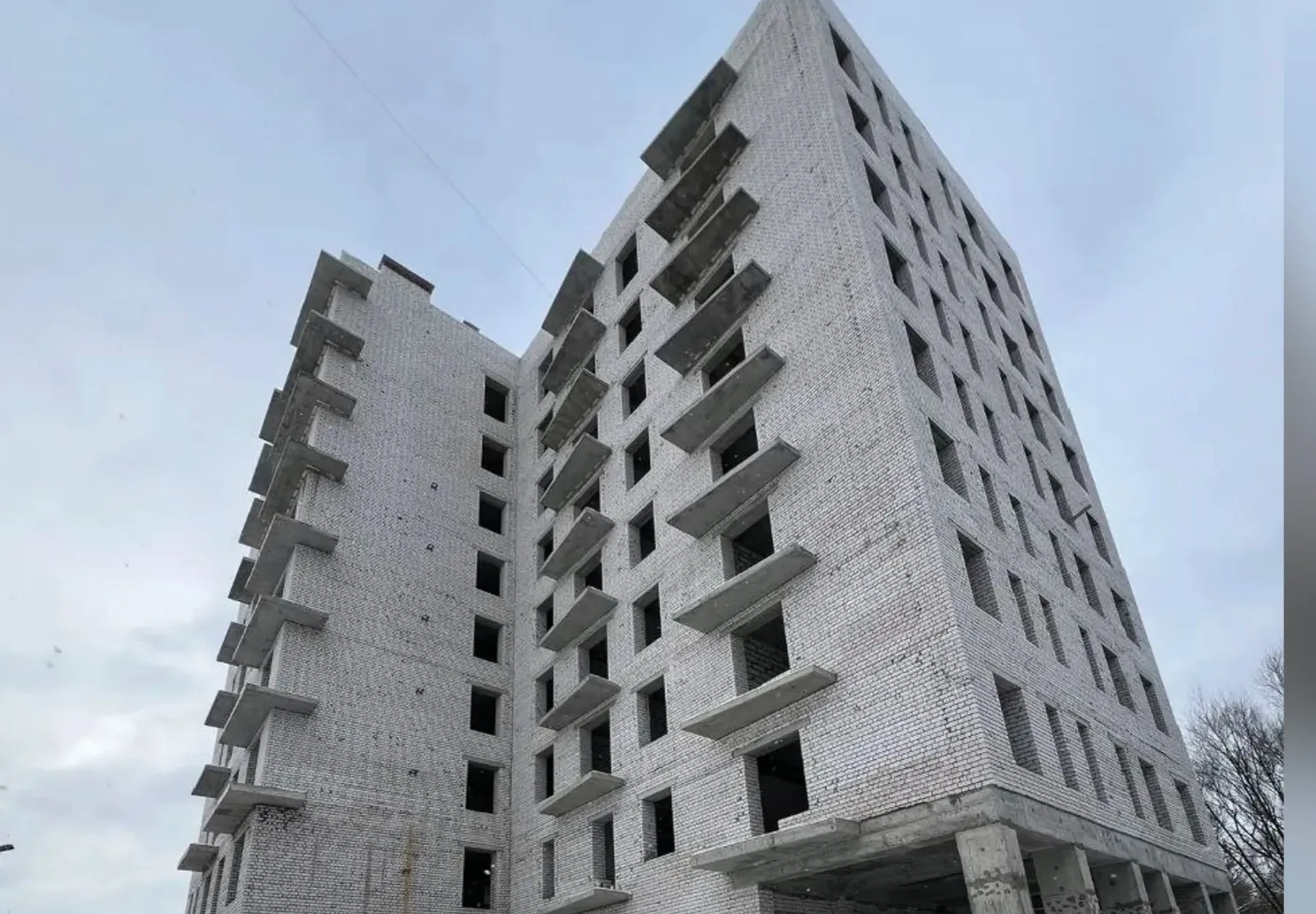

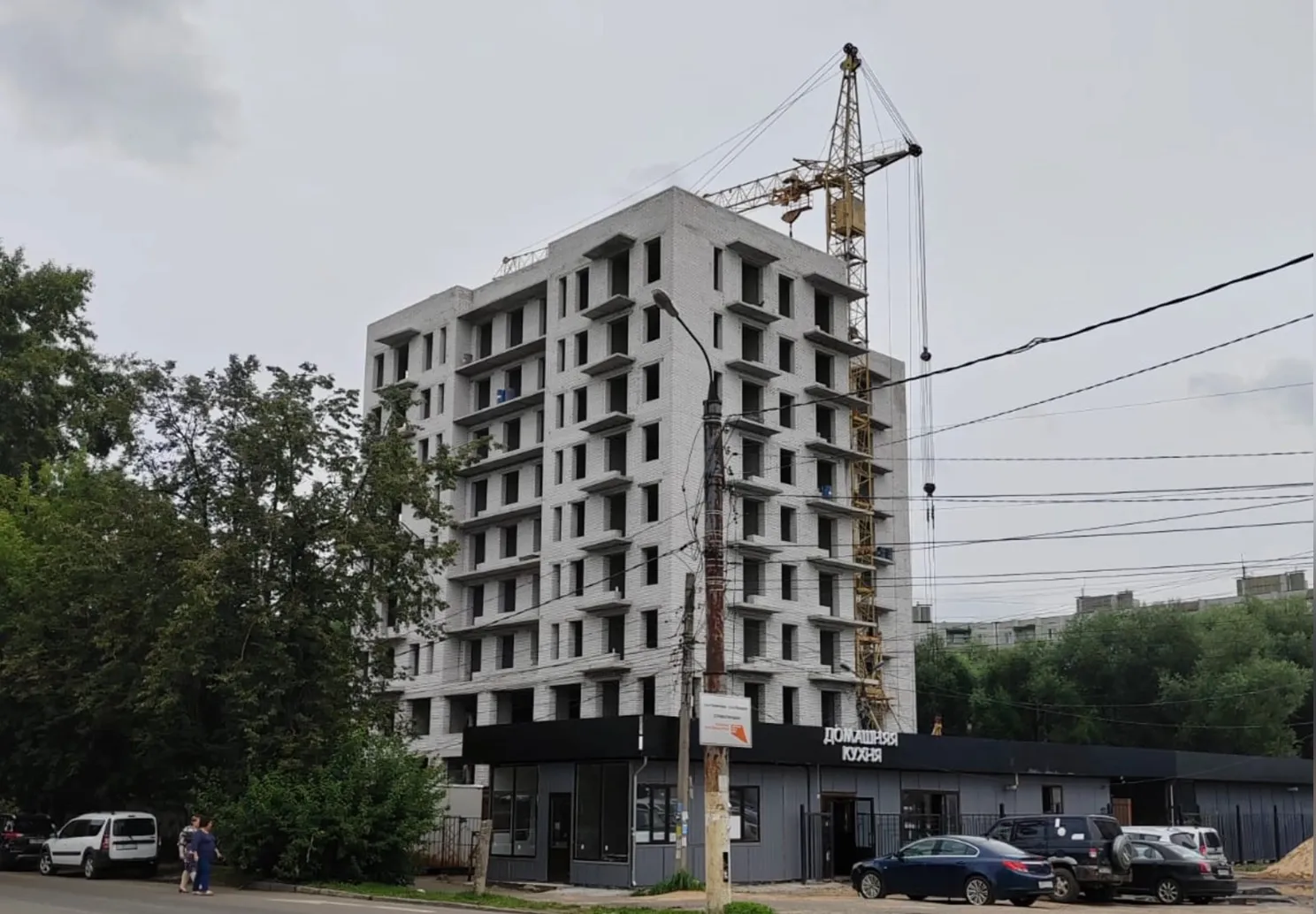

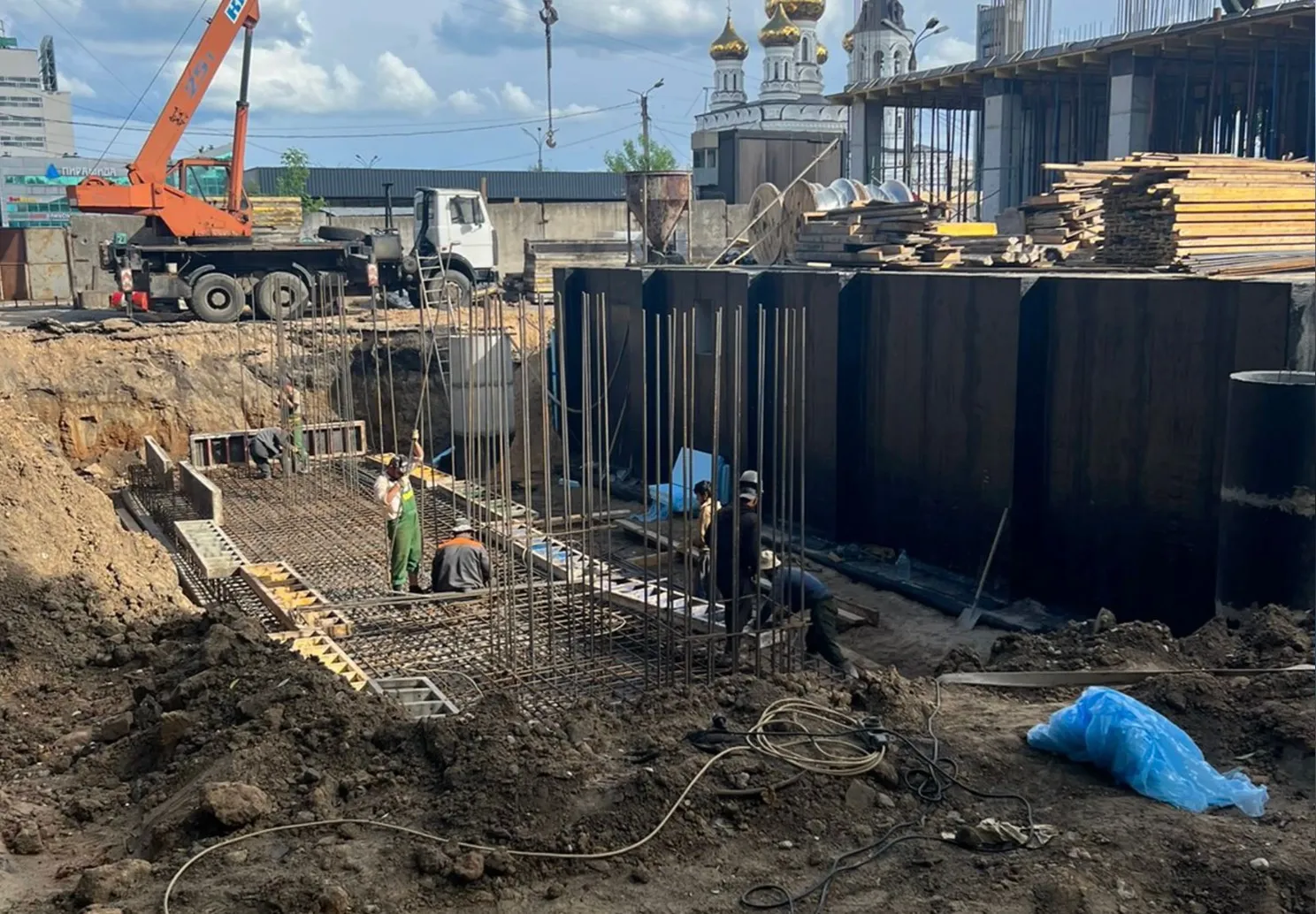

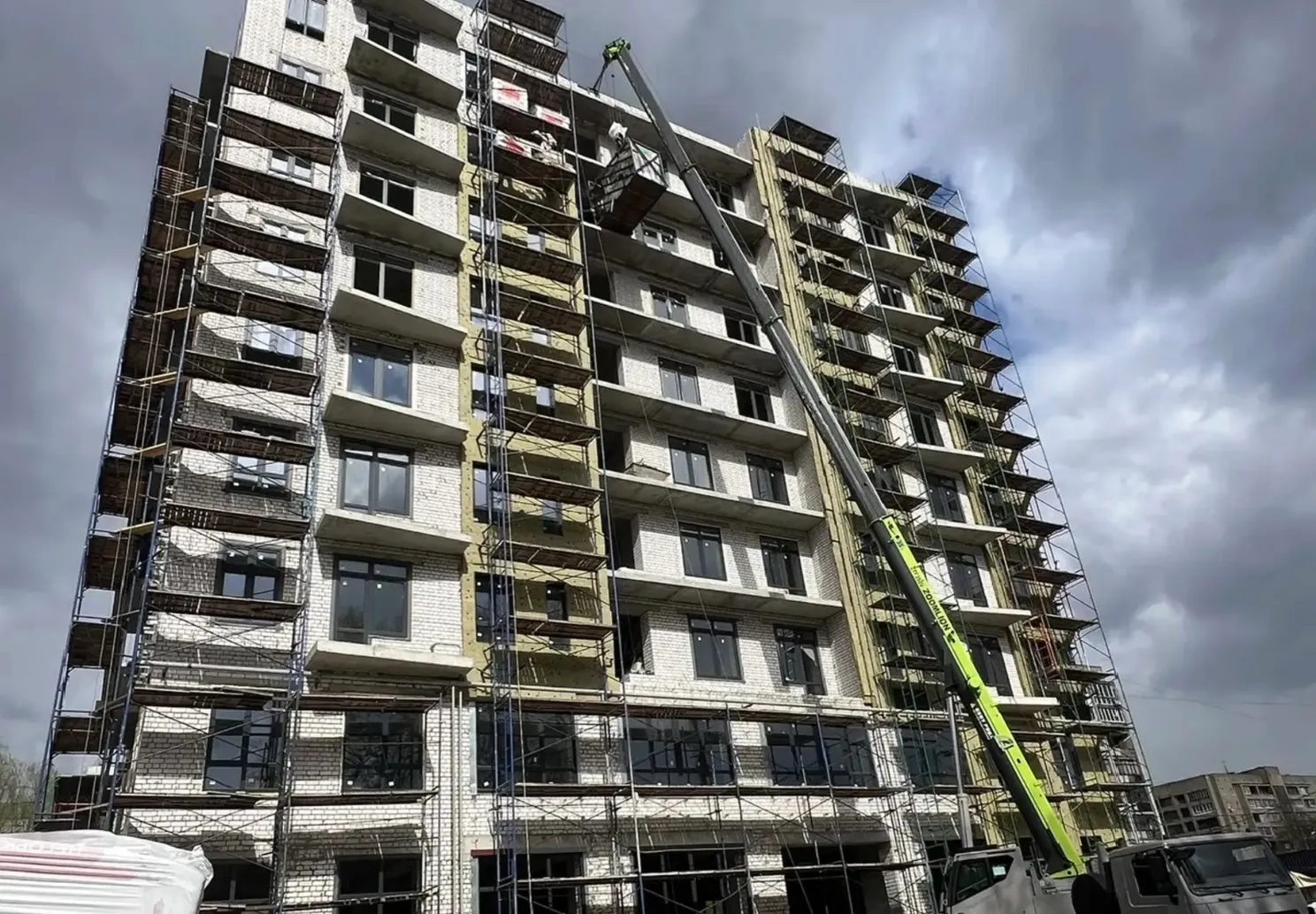

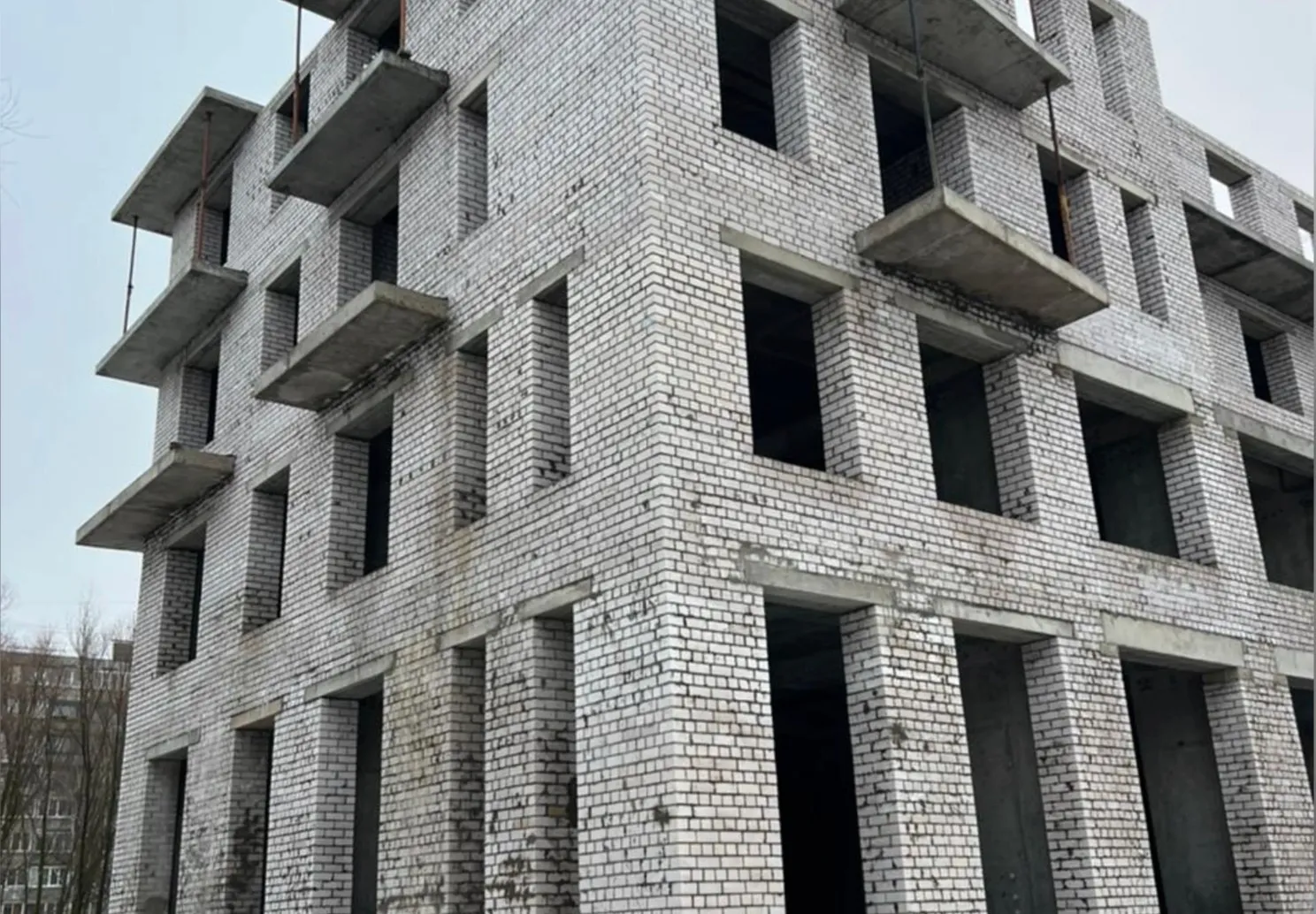

Ход строительства
Документы
Посмотреть дом вживую
Покажем площадку, планировки и ход работ. Статус объекта — строится.
